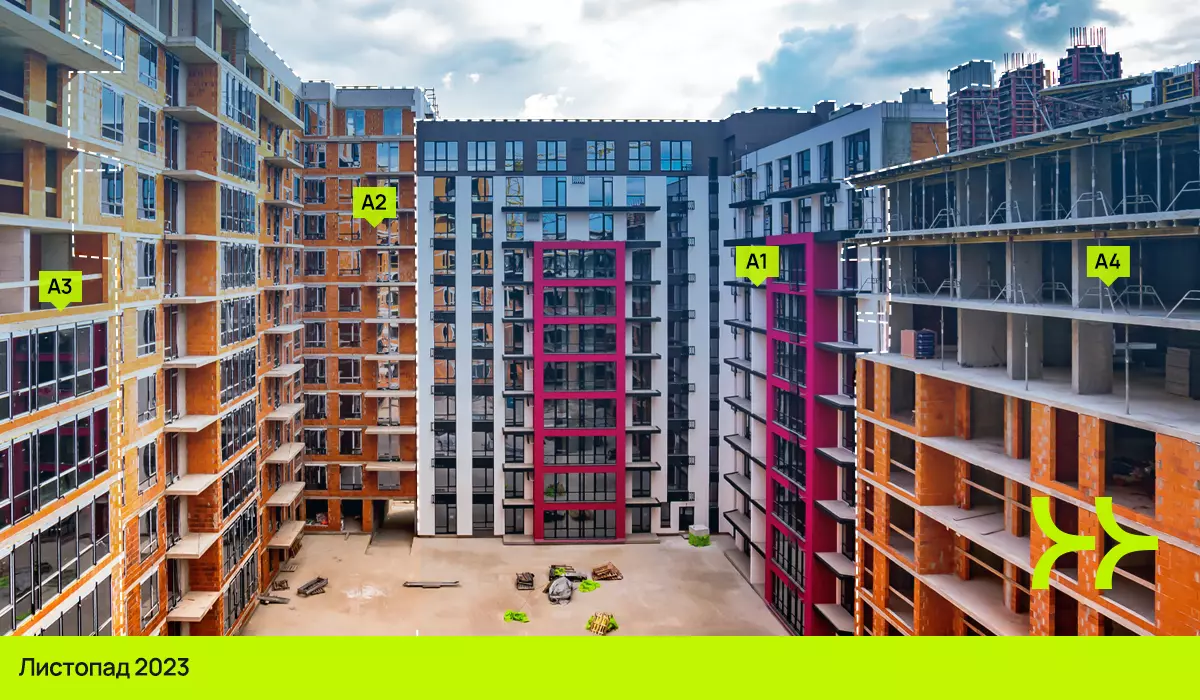

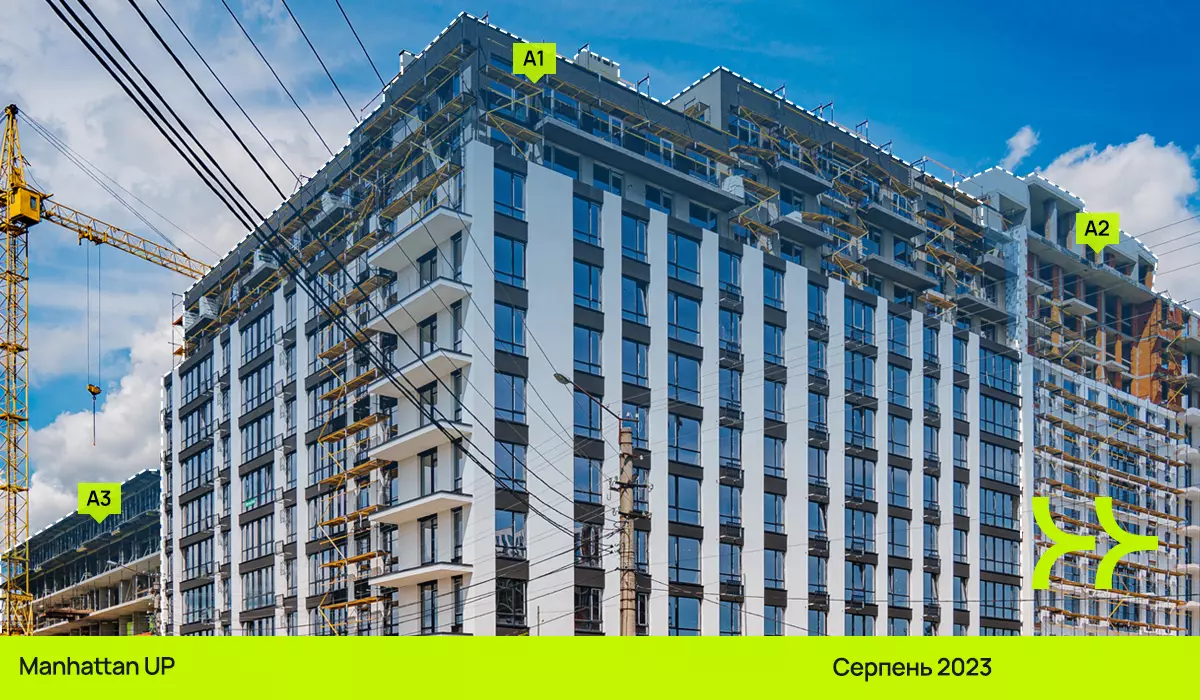

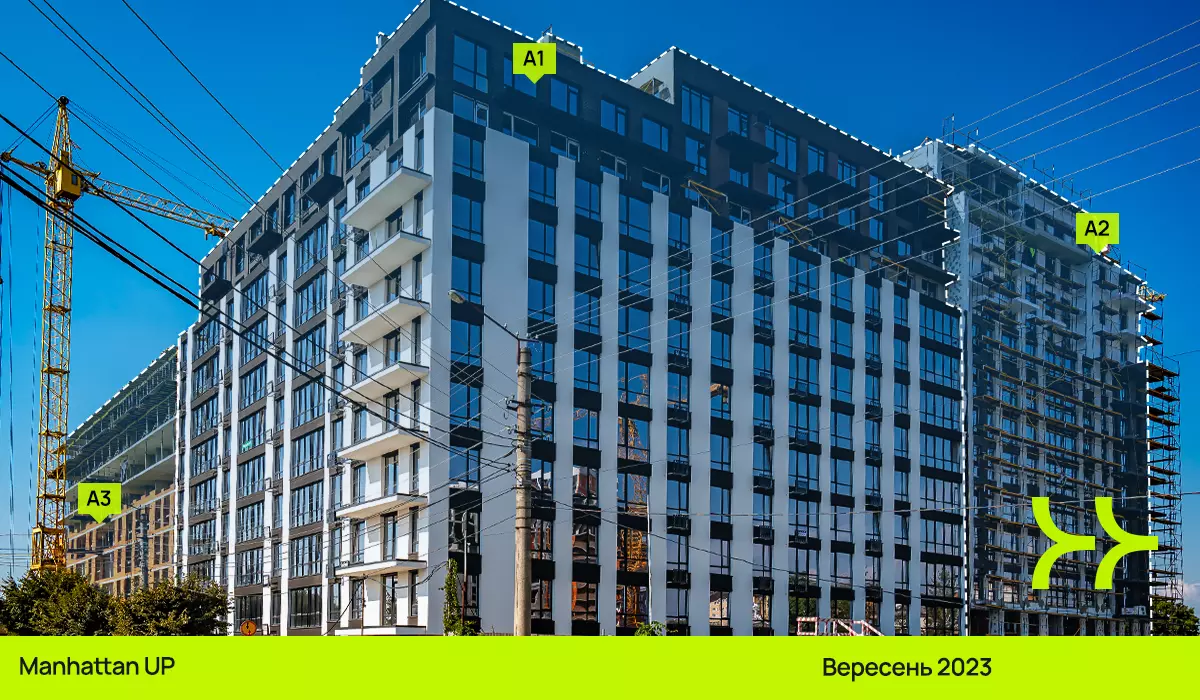

Динаміка будівництва житлового району «Manhattan UP»: травень – листопад 2023
Протягом останніх шести місяців «Manhattan UP» вражає своєю динамікою будівництва. Наша команда невпинно працює над проєктом, систематично підвищуючи темп та розширюючи можливості будівництва. Зміни, які відбулися з травня цього року, відображаються в наступних світлинах:
🔸Секція А1
Завершено скління будинку.
Завершено роботи зі штукатурення коридорів сходових та комор.
Завершено монтаж внутрішніх мереж водопостачання.
Завершено роботи з влаштування внутрішніх електричних мереж.
Завершено монтаж ліфтів.
Завершено влаштування даху.
Завершено оздоблення вентиляційних каналів натуральним клінкером.
Завершено роботи з влаштування внутрішніх мереж опалення.
Тривають роботи з влаштування промислової стяжки підлоги в коридорах.
🔸Секція А2
Завершено мурування комерційних приміщень.
Виконано скління 5-11-го поверхів.
Виконано монтаж вікон 12-го поверху на 50%.
Змуровано зовнішні та внутрішні стіни.
Завершено роботи з мурування вентиляційних каналів.
Завершено роботи з мурування зовнішнього парапету даху.
Завершено внутрішні мережі водовідведення К1 і К2.
Завершено внутрішні мережі водопостачання.
Завершено монтаж ліфтів.
Розпочато і виконано фасадні роботи на 50%.
Триває штукатурення квартир внутрішньою гіпсовою штукатуркою.
🔸Секція А3
Завершено мурування комерційних приміщень.
Зведено 8-12-й поверхи.
Змуровано зовнішні стіни 7-12-го поверхів.
Змуровано внутрішні стіни 7-11-го поверхів.
Розпочато мурування внутрішніх стін 12-го поверху.
Завершено мурування міжквартирних та міжкімнатних стін.
Виконано скління 1-9-го поверхів.
Завершено влаштування ухильної напівсухої стяжки.
🔸Секція А4
Зведено комерційний, 1-10-й поверхи.
Триває зведення 11-го поверху.
Змуровано зовнішні стіни 1-7-го поверхів.
Триває мурування зовнішніх стін 8-го поверху.
Змуровано внутрішні стіни 1-6-го поверхів.
🔸Секція В1
Розпочато будівництво секції.
Зведено цокольний, 1-3-й поверхи.
Триває зведення 5-го поверху.
🔸Розпочато будівництво секцій В2, В3, В4 і C1
