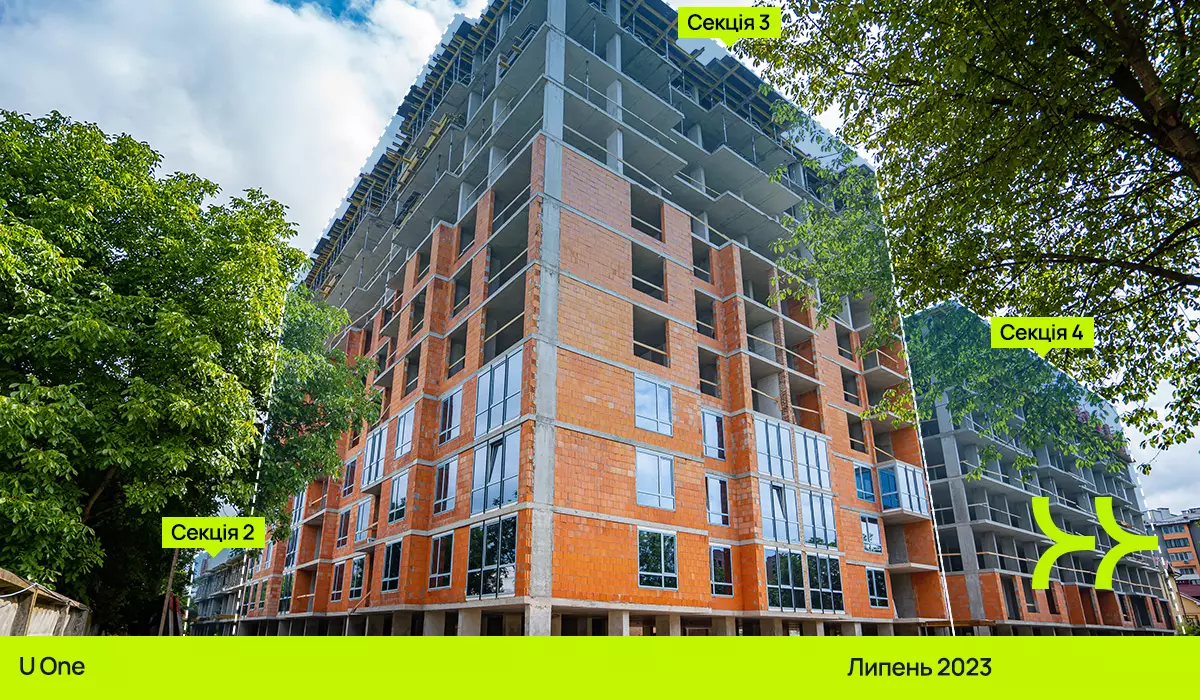

Динаміка будівництва ЖК «U ONE»: березень – липень 2023
Краще один раз побачити, ніж чотири рази почути. Бо саме на цих фото видно прогрес у будівництві ЖК «U ONE» за чотири місяці.
Що було здійснено за цей період?
Секція 3
Завершено влаштування вертикальних елементів від 8-го до 10-го поверху.
Завершено влаштування плити перекриття від 7-го до 13-го поверху.
Завершено мурування зовнішніх стін від 4-го до 10-го поверху.
Завершено мурування внутрішніх стін 3-го, 4-го, 5-го поверхів.
Розпочато мурування зовнішніх стін від 6-го о 9-го поверху.
Завершено скління від 2-го до 6-го поверху.
Триває скління 7-го поверху.
Секція 4
Завершено влаштування вертикальних елементів від 4-го до 10-го поверху.
Завершено мурування зовнішніх стін від 2-го до 4-го поверху.
Завершено влаштування плити перекриття від 7-го до 9-го поверху.
Завершено мурування внутрішніх стін 2-го поверху.
Завершено скління 2-го поверху.
Триває влаштування вертикальних елементів 10-го поверху.
Секція 2
Завершено влаштування монолітних ростверків 1-го поверху.
Завершені роботи з влаштування вертикальних елементів 1-го поверху.
Завершено монтаж опалубки плити перекриття 1-го та 2-го поверхів.
Завершено влаштування плити перекриття від 3-го до 5-го поверху.
Триває влаштування вертикальних елементів 6-го поверху.
Секція 1
Завершено роботи з вдавлювання залізобетонних паль.
Триває влаштування монолітних ростверків.
Виконано влаштування монолітних ростверків на 90%.
Виконано влаштування вертикальних елементів 1-го поверху на 60%.
