Будівництво одного з наймасштабніших районів Івано-Франківська впевнено набирає темпів. Кожна секція проходить свій етап розвитку – від формування фундаменту до появи нових поверхів та архітектурних деталей.
Дивіться, як просунулося будівництво кожної секції та які кроки наблизили нас до нового етапу створення вашого майбутнього простору 👇🏻
✅ Квартал А введено в експлуатацію.
▪️ Триває оздоблення терас загального користування на даху будинку (готовність 70%). Завершили укладання декоративного каменю, триває влаштування терасної дошки (готовність 80%). Триває озеленення на даху будинку.
▪️ Тривають роботи з благоустрою території кварталу: виконується влаштування бруківки (готовність 85%) та озеленення території (готовність 40%).
▪️ У підземному паркінгу кварталу А завершили фарбування стін і стелі та монтаж системи пожежогасіння. Триває нанесення розмітки (готовність 70%).
✅ Квартал В активно готується до здачі.
▪️ У секції В1 завершено фасадні роботи.
▪️ У секції В2 завершено скління всіх поверхів. Триває штукатурення стін квартир і коридорів. Тривають фасадні роботи (готовність 50%). Триває монтаж перильного огородження (готовність 70%).
▪️ У секції В3 завершено скління всіх поверхів. Тривають фасадні роботи (готовність 45%).
▪️ У секції В4 змуровано всі зовнішні та внутрішні стіни. Триває скління. Тривають фасадні роботи (готовність 40%).
▪️ У паркінгу кварталу В завершено всі монолітні роботи. Триває влаштування гідроізоляції (готовність 50%).
✅ Квартал С перебуває на початковому етапі будівництва.
▪️ У секції С1 поверхи з 8-го по 12-й виконано конструктивами на 100%. Триває влаштування вертикальних елементів 13-го поверху. Завершено мурування зовнішніх і внутрішніх стін з 4-го по 8-й поверхи.
▪️ У секції С2 поверхи з 1-го по 3-й виконано конструктивами на 100%. Завершено мурування зовнішніх та внутрішніх стін 3-го поверху.
▪️ У секції С3 цокольний поверх виконано конструктивами на 100%. Завершено влаштування вертикальних елементів 1-го поверху. Триває влаштування плити перекриття 1-го поверху.
▪️ У секції С4 поверхи з 3-го по 6-й виконано конструктивами на 100%. Завершено влаштування вертикальних елементів 7-го поверху. Триває влаштування плити перекриття 7-го поверху. Завершено мурування зовнішніх стін 2-го поверху. Триває мурування зовнішніх стін 3-го поверху.
▪️ У паркінгу кварталу С завершено влаштування фундаментних ростверків та вертикальних елементів цокольного поверху.
✅ Квартал S стрімко набирає висоту.

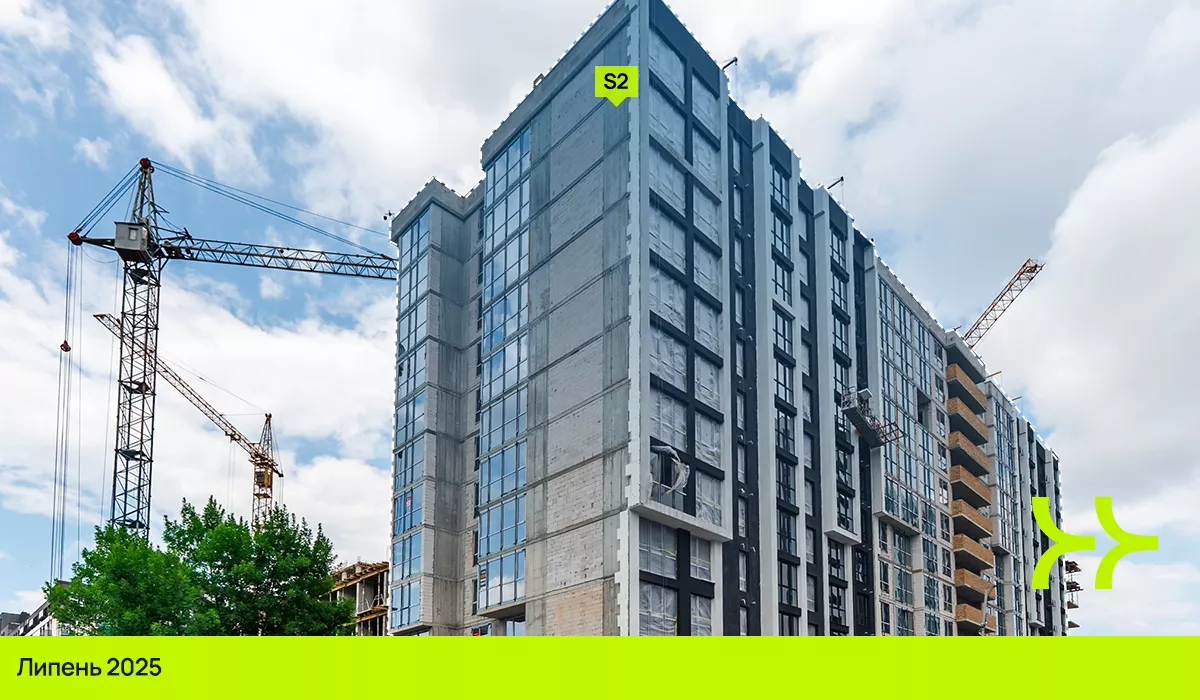

▪️ У секції S2 виконано фасадні роботи (готовність 98%). Завершено штукатурення стін квартир і коридорів. Виконано внутрішнє оздоблення під’їзду (готовність 70%).
▪️ У секції S3 поверхи з 9-го по 13-й виконано конструктивами на 100%. Триває влаштування плити перекриття 14-го поверху. Завершено мурування зовнішніх і внутрішніх стін з 6-го по 10-й поверхи. Триває мурування зовнішніх стін 11-го поверху.
▪️ У секції S4 поверхи з 9-го по 11-й виконано конструктивами на 100%. Триває влаштування вертикальних елементів 12-го поверху. Завершено мурування зовнішніх і внутрішніх стін з 6-го по 10-й поверхи.
▪️ У секції S5 завершено всі монолітні роботи. Завершено мурування всіх зовнішніх стін. Триває мурування внутрішніх стін 13-го поверху. Завершено скління з 2-го по 9-й поверхи. Триває скління 10-го поверху. Завершено штукатурення стін квартир і коридорів з 2-го по 6-й поверхи. Тривають фасадні роботи.
▪️ У секції S6 поверхи з 3-го по 8-й виконано конструктивами на 100%. Завершено влаштування вертикальних елементів 9-го поверху. Триває влаштування плити перекриття 9-го поверху. Завершено мурування зовнішніх та внутрішніх стін з 2-го по 5-й поверхи.
▪️ У паркінгу кварталу S завершено всі монолітні роботи.
