Динаміка будівництва ЖК «Family Plaza»: березень – травень 2023

Динаміка будівництва ЖК «Family Plaza»: березень – травень 2023
Динаміка будівництва ЖК «Family Plaza»: березень – травень 2023
Динаміка будівництва ЖК «Family Plaza»: березень – травень 2023
Динаміка будівництва ЖК «Family Plaza»: березень – травень 2023
Динаміка будівництва ЖК «Family Plaza»: березень – травень 2023
Динаміка будівництва ЖК «Family Plaza»: березень – травень 2023

01 /06

Не перестаємо рухатися вперед та реалізовувати проєкти комфортного житла для усієї сім’ї. Результати будівництва ЖК «Family Plaza» викликають гордість у нашої команди та захоплення у власників квартир. І йдеться не лише про естетику, а й про обсяги виконаного.

До прикладу, від березня 2023 року зроблено:

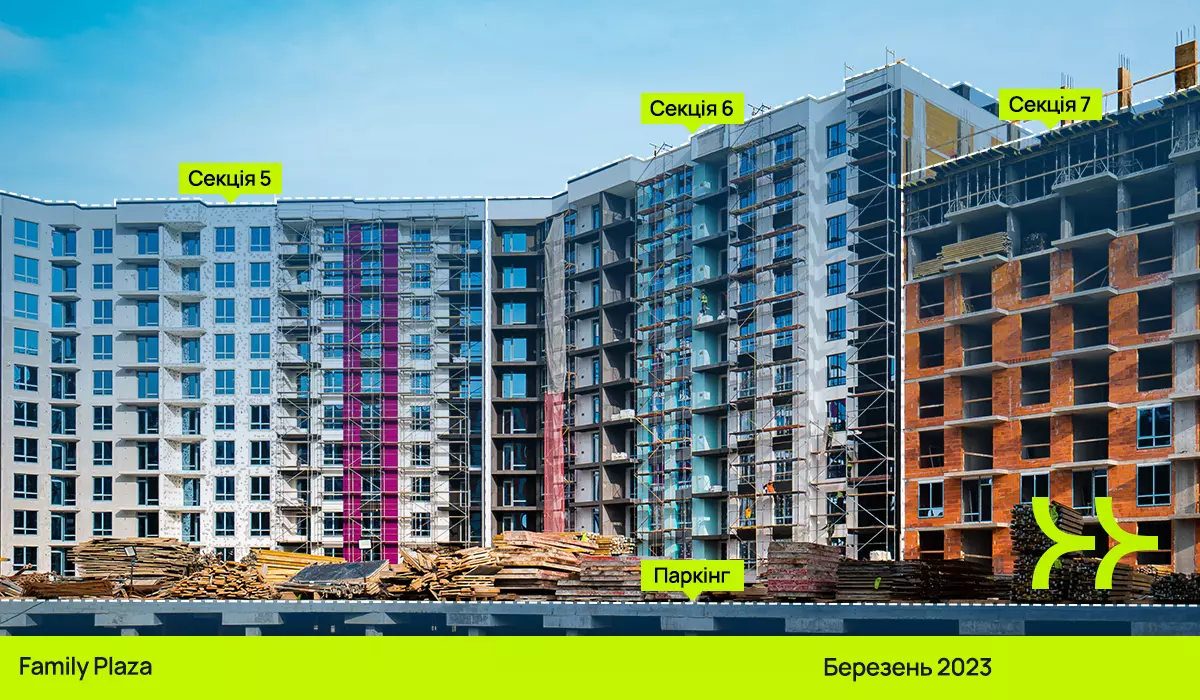

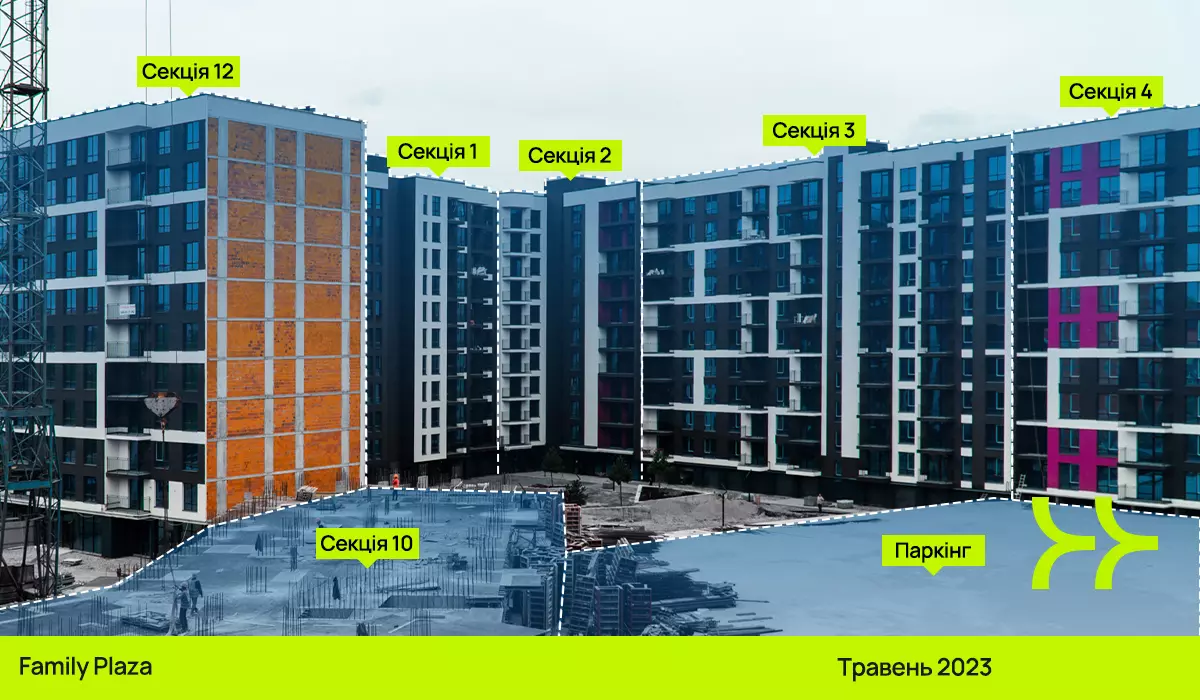

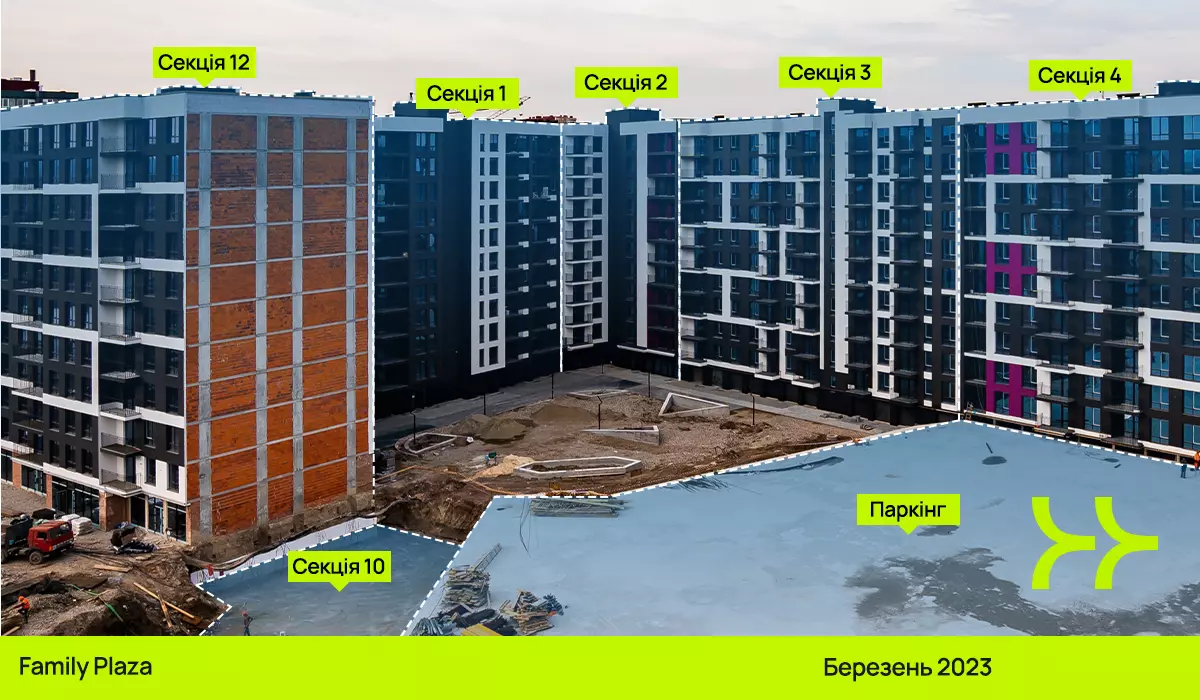

Секція 1

Передано управляючій компанії.



Секція 2

Завершено оздоблення холу.



Секція 3

Завершено оздоблення під’їзду. Розпочато оздоблення холу.



Секція 4

Виконано оздоблення під’їзду на 95%. Розпочато оздоблення холу.

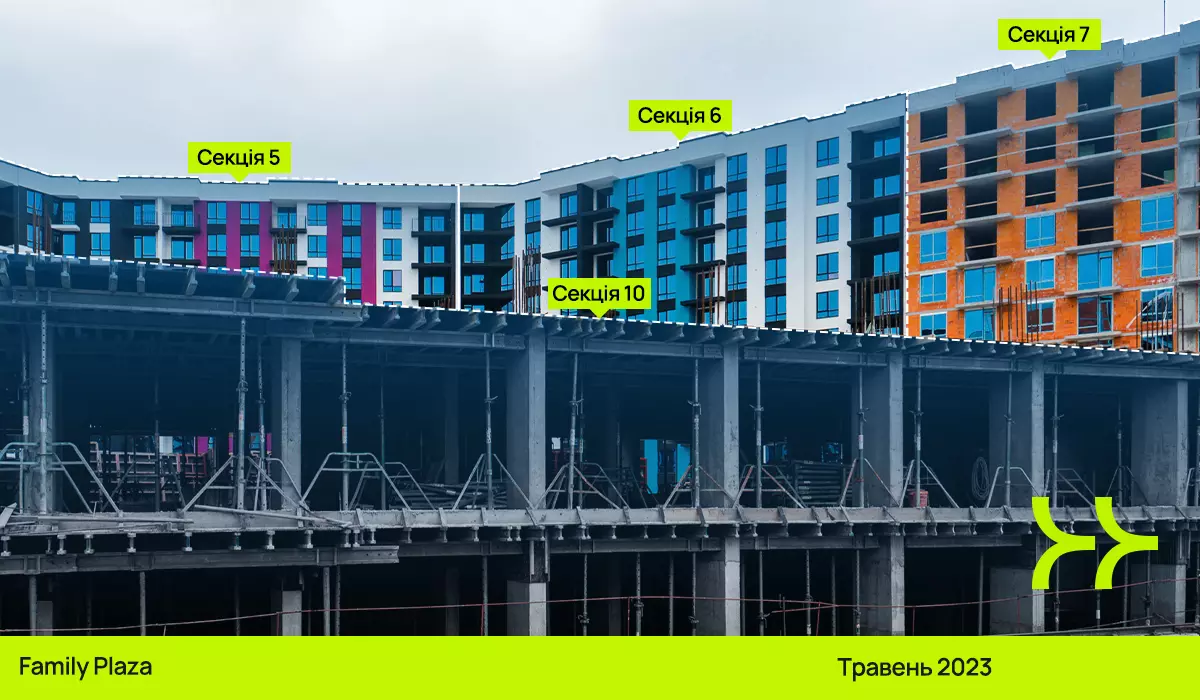

Секція 5

Завершено штукатурення квартир.

Виконано оздоблення фасаду на 95%.

Виконано роботи по внутрішньобудинкових мережах (електропостачання) на 80%. Виконано штукатурення сходової та гаражів.

Виконано роботи по оздобленню під’їзду на 30%.

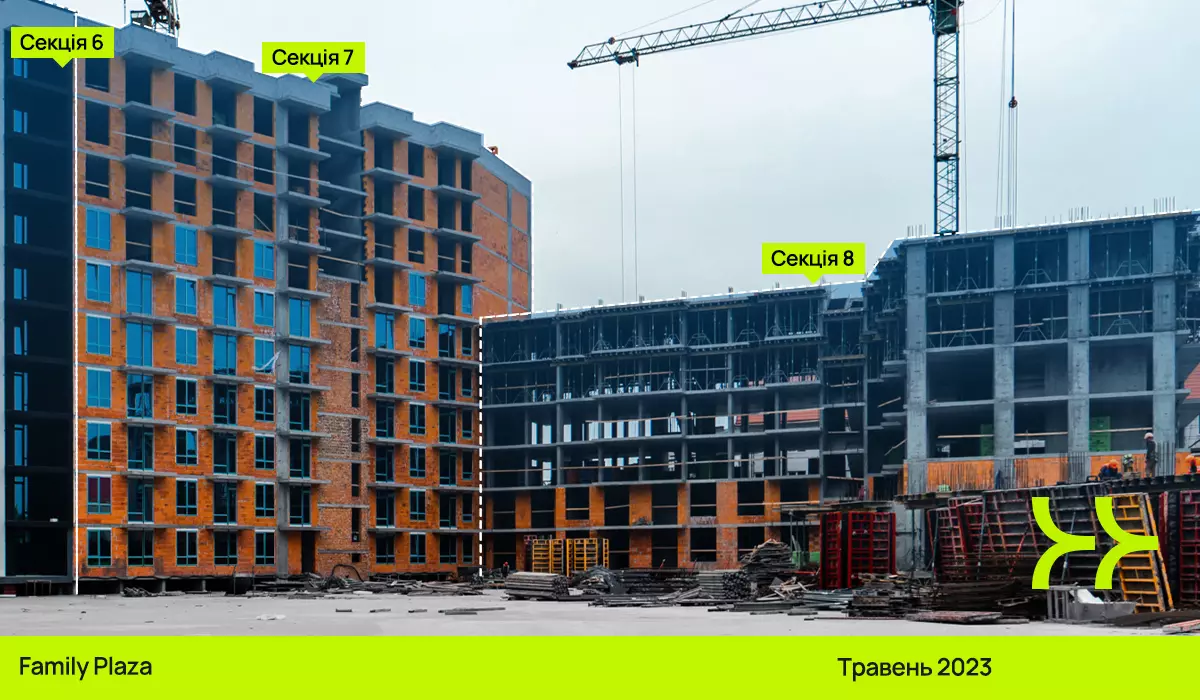

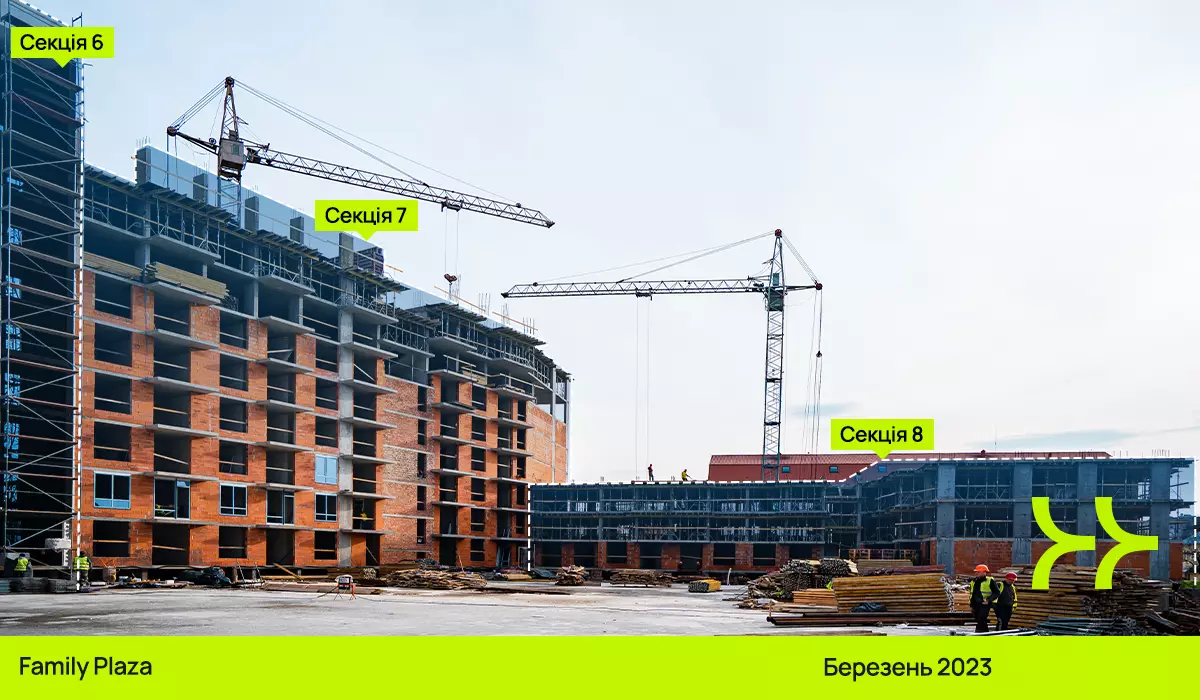

Секція 6

Завершено скління.

Виконано роботи по штукатуренню квартир.

Завершено штукатурення сходової та гаражів.

Завершено роботи по внутрішньобудинкових мережах води та каналізації.

Виконано оздоблення фасаду на 90%.

Розпочато роботи по внутрішньобудинкових мережах (електропостачання).



Секція 7

Завершено зведення поверхів.

Змуровано зовнішні стіни 6-10-го поверхів.

Змуровано внутрішні стіни 6-7-го поверхів, триває мурування 8-го та 10-го поверхів.

Розпочато та активно триває скління поверхів.



Секція 8

Зведено 3-5-й поверхи. Триває зведення 6-го поверху.

Змуровано зовнішні та внутрішні стіни 1-го та 2-го поверхів.



Секції 9-10

Завершено розробку котловану.

Завершено армування фундаментної плити.

Завершено роботи над зведенням цокольного поверху.

Виконано бетонування вертикальних елементів 1-го житлового поверху на 90%. Виконується монтаж опалубки плити перекриття 1-го житлового поверху.



Секція 12

Завершено скління комерції.

Тривають роботи по внутрішньобудинкових мережах (електропостачання).

Триває оздоблення під’їзду.
